BIM算量

BIM算量目标

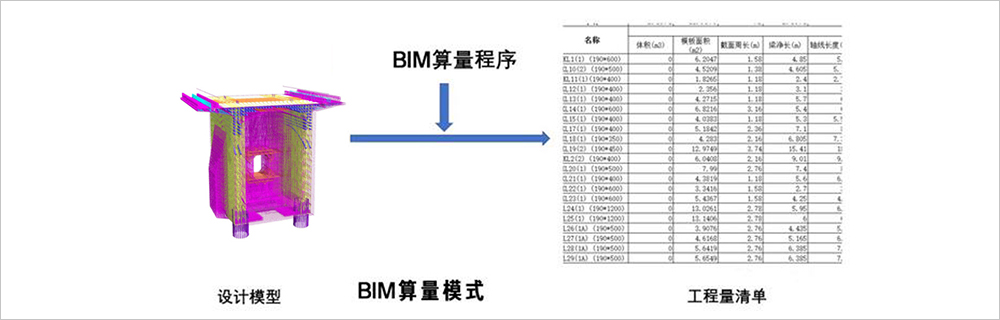

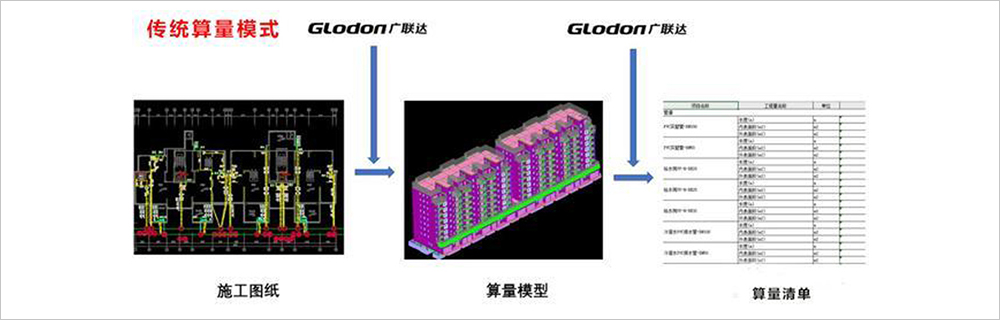

提取设计模型数据通过计算一键生成工程量清单,传统的算量流程是设计院先完成施工图纸,咨询公司在施工图纸基础上进行描图或者二次建模,在导入到算量软件中,通过套定额等方式经过计算生成工程量清单。BIM算量的方式以三维正向设计为开端,在设计模型的计算上,自动提取模型数据并计算直接生成工程量清单。



BIM算量思路

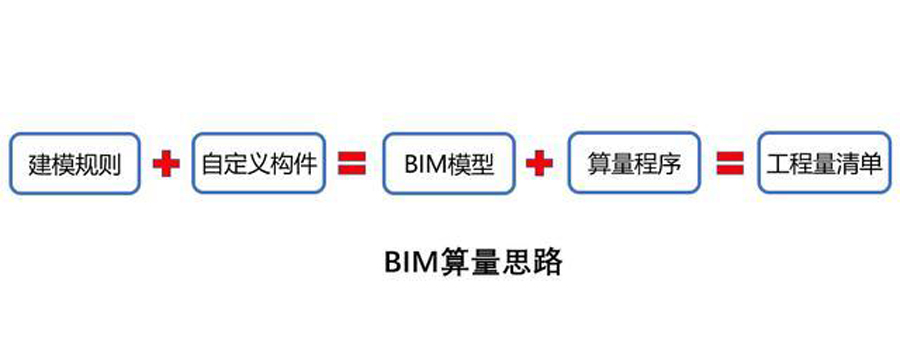

通过一定的建模规则和自定义的建筑构件完成设计模型,在根据国标清单的计算要求开发二次程序,提取模型中的建筑数据,根据要求进行扣减等计算,在输出工程量清单。最后通过和传统算量方式的工程量对比,确定算量的准确性。


BIM算量意义


1、可以在正式出图前控制设计限额,降低建造成本。

2、无需等造价公司给出工程量清单在进行招投标,缩短招投标时间,提升项目运维效率。

3、从正向设计开始,进行精细化的三维协同设计,减少设计变更数量,提高建筑质量,降低建造成本。



BIM算量过程


第一步:建立BIM模型:为能满足数量计算的条件,若依BIM组件发展程度,应建立LOD300的工程的数量计算,亦须于建模时建立组件。BIM模型可提供部分数量计算所需的信息,可由组件所提供的信息计算。然许多建置过程较为复杂或无法建置的组件,建议以参数化的方式,加入BIM模型中。

第二步:加入工项名称与尺寸参数:BIM模型组件中加入其包含的工项名称,并补充未建置的实体组件的工项尺寸及参数。且在增加参数的过程中,由于Revit无法定义较为复杂的单位(如KG/M),故可将复杂单位的参数以「数值」型态储存,再于其域名中加注单位。

第三步:建立明细表并筛选组件:于Revit中启动明细表功能,并根据拟计算的工项进行筛选,归类包含该工项的组件。同样的,并非所有字段皆可被设定为筛选条件,在某项目字段无法被筛选的情况下,可能造成该项目无法计算。且在计算过程中,由于Revit软件本身的限制,组件的明细表需要分开建置。因此,同一材料亦须于不同明细表中分别计算,再自行手动汇整。

第四步:建立本身可设定的单位不多,对于部分公式并无法直接进行计算,常须以其他方式表述。

第五步:重复步骤3与步骤4,建立不同组件的明细表,直到所有工项皆被计算为止。

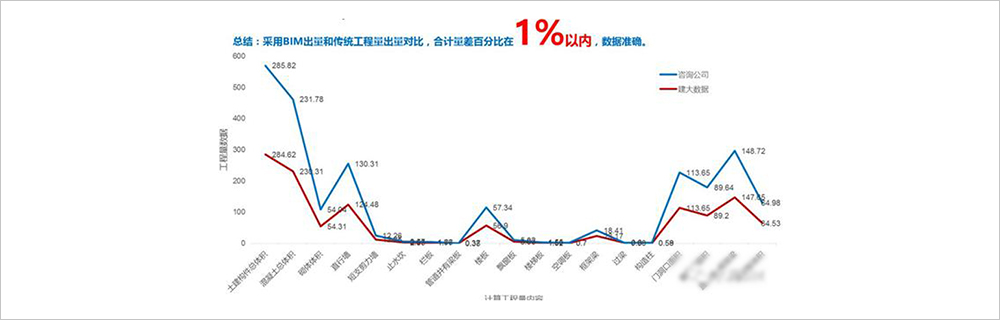

第六步:汇整所有明细表,于各张不同明细表中,撷取同一工项的数量,汇整为该工项的总数量。



相关项目
  • 碰撞检测

    BIM为全信息化,调整一处如果引起其它地方又有新的碰撞,在三维图纸上会通过不同的色块进行警告。因此通过BIM碰撞检测杜绝了碰撞问题。

    查看详情 >
  • BIM精细化建模

    BIM精细化模型构建技术是运用BIM建模软件建立参数化3D、4D乃至nD桥梁BIM模型,运用信息模型基础数据为桥梁全生命周期服务,为参与桥梁建设各方提供信息化交流平台,为实现建设对象可视化、施工进度控制动态化、信息数据采集智能化提供技术支持。

    查看详情 >
  • BIM出图

    BIM技术作为一种革新性的技术,其信息集成、信息共享、协同工作的特点作用日益显现。这使工程项目在各阶段、各个参与方向能共享项目的信息资源,减少了信息不对称和信息孤岛等问题,能有效提高工程项目的整个产业链的稱合度,极大的提高工程建设项目的生产效率、工程质量。

    查看详情 >
